    2017年監理《進度控制》試題點評:流水施工工期的確定

    2017-11-16 13:47 來源:建設工程教育網
    打印
    字體:

    2017年監理工程師考試的試題中有很多建設工程教育網老師在平時授課中講到的相似題和知識點,快來看看你會做這些試題么?想要報考2018年監理工程師的小伙伴們快跟著網校一起高效備考,贏在起跑線!加入監理工程師備考戰隊,與考友不期而遇,告別孤軍奮戰>>

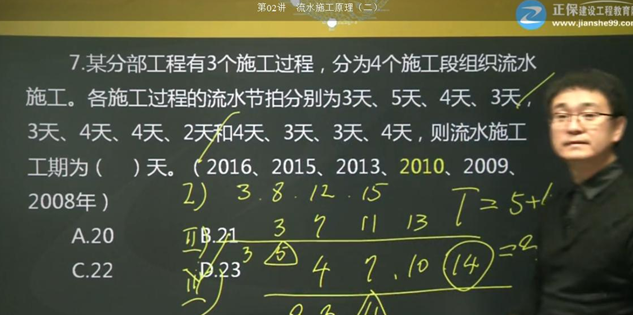

    【2017試題】某工程組織非節奏流水施工,兩個施工過程在4個施工段上的流水節拍分別為5、8、4、4天和7、2、5、3天,則該工程的流水施工工期是(?。┨臁?/p>

    A.16

    B.21

    C.25

    D.28

    【答案】C

    【解析】本題考查的是流水施工工期的確定。累加數列:5、13、17、21;7、9、14、17;流水步距:8;流水工期=8+17=25(天)。參見教材P33。

    【課堂來源】習題精講班

    【主講老師】賈世龍
