      04 施工平面布置圖

      案例

      背景:

      某學校擬建一食堂,建筑物平面外形尺寸92米×21米。施工單位與學校簽訂了施工承包合同。工程開工前,項目經理主持編制了單位工程施工組織設計,并繪制了主體結構施工階段現場平面布置圖。

      問題:

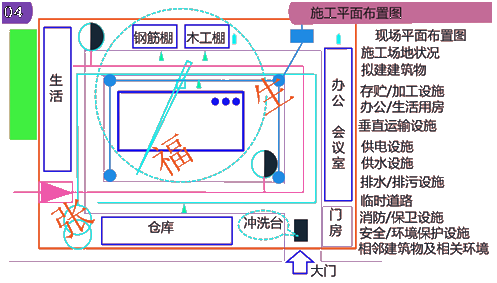

      1.根據考試用書,施工現場平面布置圖通常包括哪些內容?

      分析與答案:



    二級建造師建筑工程第第十二講單位工程施工組織設計:施工平面布置圖



      考試用書:

      1.工程施工場地狀況;

      2.擬建建(構)筑物的位置、輪廓尺寸、層數等;

      3.工程施工現場的加工設施、存貯設施、辦公和生活用房等的位置和面積;

      4.布置在工程施工現場的垂直運輸設施、供電設施、供水設施、供熱設施、排水排污設施和臨時施工道路等;

      5.施工現場必備的安全、消防、保衛和環境保護等設施;

      6.相鄰的地上、地下既有建(構)筑物及相關環境。

      案例

      背景:

      某施工單位總承包一寫字樓工程,地上18層,地下2層。鋼筋混凝土框架-剪力墻結構。合同約定該工程的開工日期為2011年7月1日,竣工日期為2012年12月25日。施工單位進場后及時向監理單位報送了該工程的施工組織設計。

      事件一:略。

      事件二:施工單位向監理單位報送的該工程施工組織設計中,施工現場平面布置圖包括:(1)工程施工場地狀況;(2)擬建建(構)筑物的位置、輪廓尺寸、層數等;(3)工程施工現場的加工設施、存儲設施、辦公和生活用房的位置和面積。監理單位認為內容不全面,要求補充后上報。

      問題

      1.事件二中,施工現場平面布置圖還應補充哪些內容?

      分析與答案

      應補充:

      布置在工程施工現場的垂直運輸設施、供電設施、供水供熱設施、排水排污設施、臨時施工道路等;施工現場必備的安全、消防、保衛和環境保護等設施;相鄰的地上、地下既有建(構)筑物及相關環境。
